【BICP】泰库®体系建筑结构采用冷链库房预应力低碳建造解决方案,最大可实现双向12m*12m柱网,最大可实现120m不设伸缩缝(双库合一),同等跨度下可降低约10-20%综合建造成本,并提升建筑结构耐久性、降低使用阶段维护成本。
本期我们就来介绍银泰建构科技股份有限公司,在青岛保税区国际冷链物流交易中心二期项目 3#冷库、4#冷库工程项目中的应用与实践。
01
项目概况
青岛保税区国际冷链物流交易中心二期项目3#冷库、4#冷库工程,是银泰建构2021年4月至2021年12月参与工程建设的“泰库®”产品典型案例。
该项目位于青岛市黄岛区,青岛前湾综合保税园区内,疏港主干道以东。

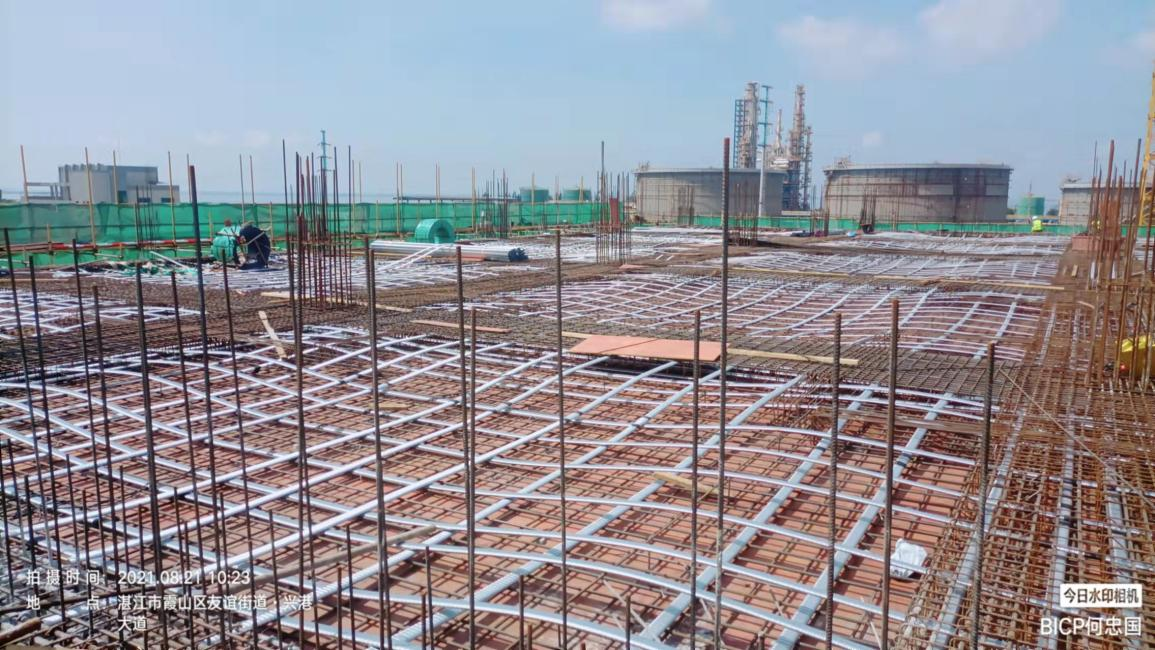

(项目效果图)
项目总建筑面积约 32729 ㎡,由冷藏间、穿堂组成。分为地上五层冷库、地下一层架空层,主体结构高度 48.80m。
其中,架空层顶板采用无粘结预应力技术,冷藏间 1~4 层顶及屋面层采用后张有粘结预应力无梁楼盖技术。总平面尺寸为:126.0mx51.7m,由3#、4#两个冷藏间组成。
冷藏间之间设置了一道伸缩缝,两个冷藏间的平面单体尺寸都为:62.9mx57.1m,冷藏间柱距为: 10.1mx9.9m,冷藏间活荷载为:2.5~3t/m2,层高为:10.1m。

(冷库完工鸟瞰图)
02
库体划分
·构成:单体结构分为3#、4#两个独立库。两个库合并尺寸长126.0m×宽51.7m。
·大柱距:跨度10.1m×9.9m
·楼层划分:分为地上五层冷库、地下一层架空层

(库体划分图)
03
项目难点
1、库容量和轴网尺寸:青岛市作为山东省重要的进出口国际贸易产业城市,本项目位于保税港区内,因有独特的地理优势,交易量大等特点。造就了本项目在对库容量,轴网尺寸方面有较大的需求。而预应力筋作为受力钢筋提供承载力,必须确保预应力工程质量。
2、后浇带布置:库体长126.0m,宽51.7m,按规范规定的要求,3#、4#冷库均需在中间位置单独设置一条竖向后浇带,会严重阻碍项目按期完成结构封顶的要求。并且后浇带存在施工烦琐,处理不好将影响工程质量和后期冷库使用。
04
解决方案及优势
1、通过10.1mX9.9m大柱网设计及无梁楼盖设计综合提升库容量15%以上,并且由于预应力无梁楼盖底板平整,解决了普通梁板结构底板下部凸起问题,有利于保温材料的喷涂。减少了保温材料用量的同时,综合造价节省15%。本项目在预应力施工过程中严格把关,项目专职工程师驻场,监督巡查确保质量。
2、由于工期要求,不设置后浇带需求,混凝土在硬化过程中收缩易产生裂缝。我司根据此问题研发出了对预应力筋分段张拉的模式,在混凝土逐步产生强度的过程中,对混凝土内预应力筋进行张拉,使整体混凝土结构较早产生预压应力,避免裂缝的产生。

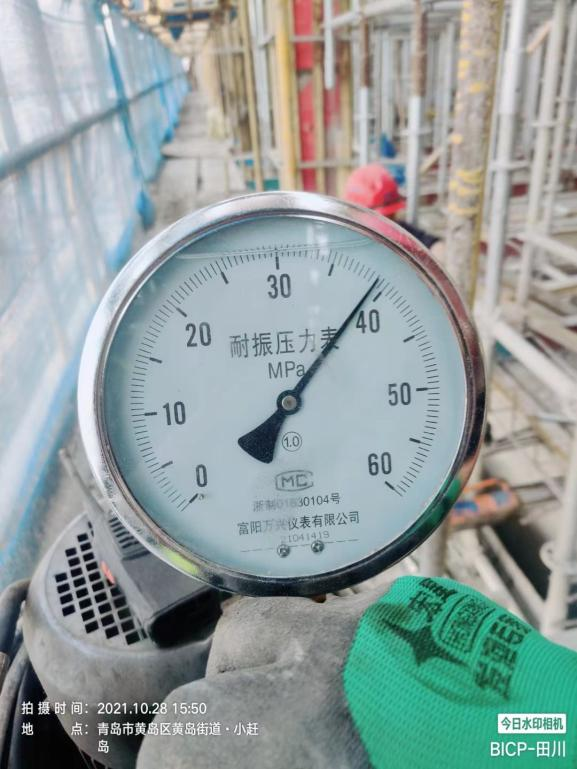

3、通过预应力筋张拉应力,与混凝土产生较强的握裹力。并且预应力筋存在高强度低松弛的特点,在预应力筋张拉完成后,使结构具有少部分的弹性变量。对后期冷库的使用增加了耐久性和加强了结构荷载。
05
预应力施工过程展示

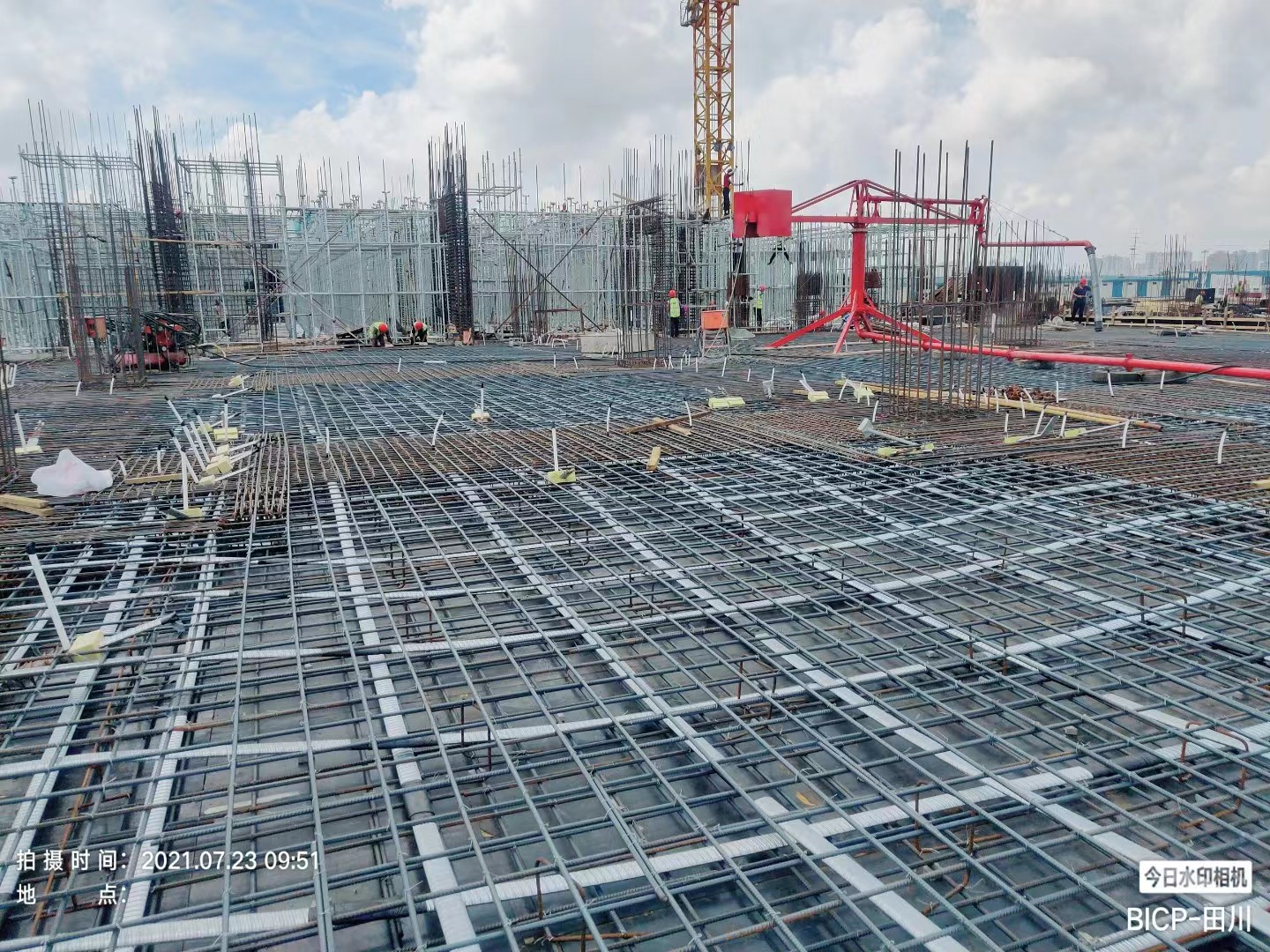

(预应力波纹管铺放)

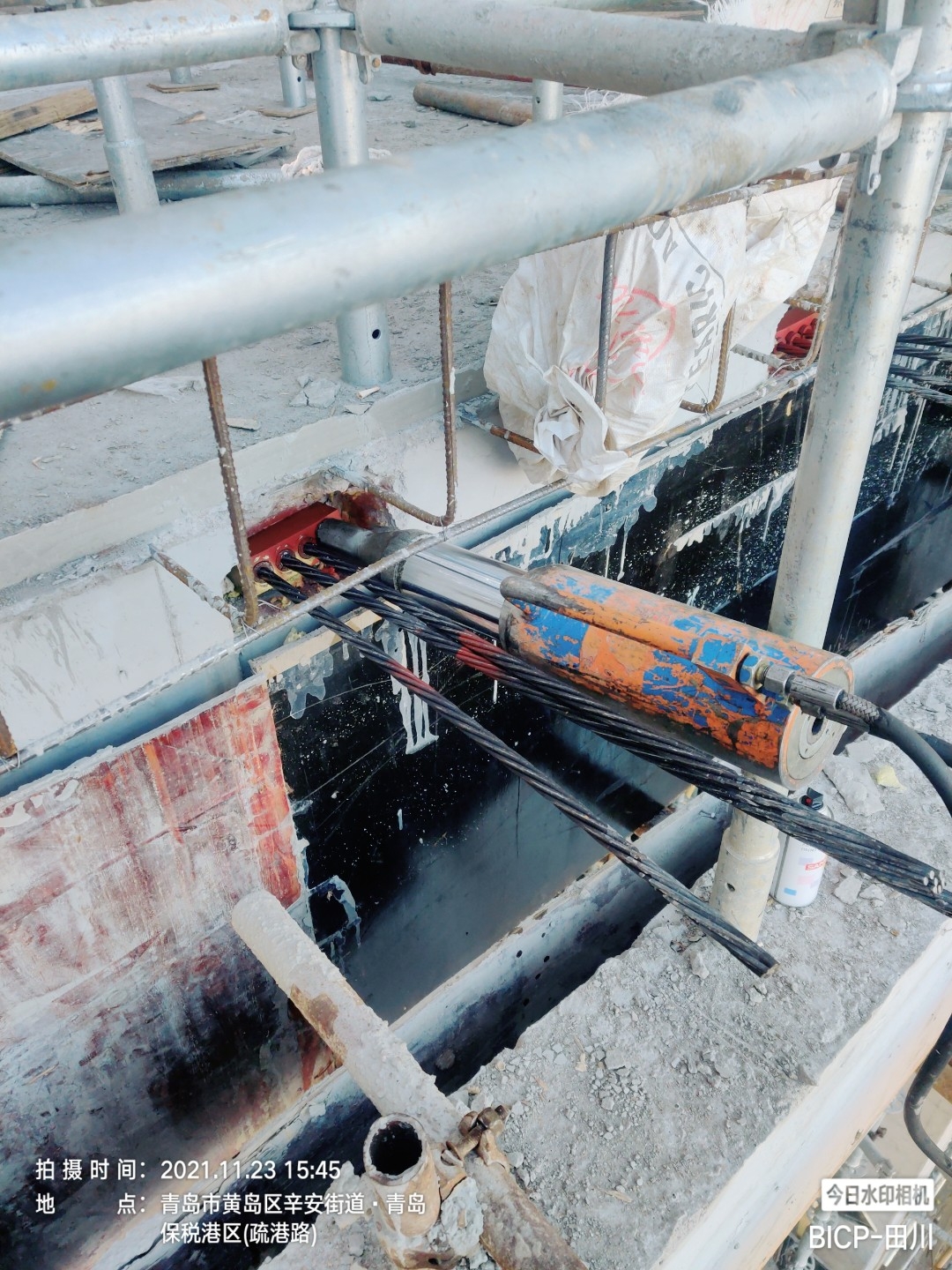

(预应力筋张拉)

(预应力波纹管穿束)
